P. castaño / D. Page Oviedo / Madrid 20 SEPT 2025 4:05 Actualizada 20 SEPT 2025 3:06

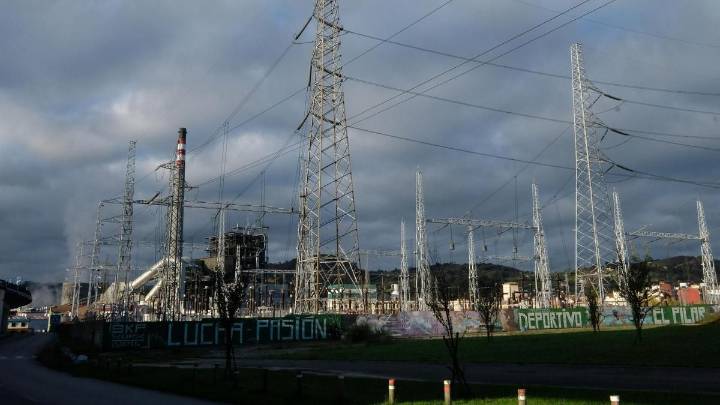

La mayoría de las subestaciones eléctricas del área industrial de Asturias (los polos de Gijón y Avilés y los polígonos del centro de la región), no disponen de capacidad para permitir la conexión de nuevos proyectos fabriles o avanzar en la electrificación de las factorías.
La red eléctrica española se encuentra en una situación de elevada saturación, concluye un estudio elaborado por el Foro Industria y Energía (que tiene entre sus miembros a la Universidad de Oviedo) en colaboración con Opina 360. De las 6.023 subestaciones analizadas, 4.960 carecen de capacidad disponible, lo que supone el 82,4% del total. Esta tasa difiere ligeramente de la publicada recientemente por la patronal que agrupa a l
