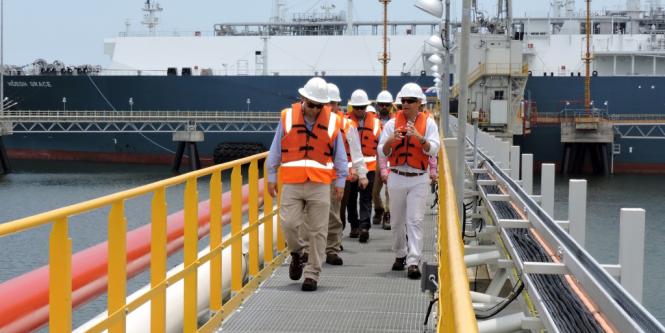

La Comisión Asesora de Coordinación y Seguimiento de la Situación Energética (CACSSE), liderada por la viceministra de Energía, Karen Schutt, informó que el mantenimiento programado de la regasificadora SPEC avanza en un 69%, en estricto cumplimiento del cronograma técnico.

Le puede interesar: Gobierno define las cantidades de gas natural requeridas durante mantenimiento de Spec

De acuerdo con el reporte entregado por la CACSSE, se proyecta que para el final del día 14 de octubre el avance alcance el 85%, y que las labores concluyan sin contratiempos el próximo 15 de octubre a las 00:00 horas, momento en que culmina oficialmente el mantenimiento de la planta.

“El mantenimiento avanza dentro de los parámetros previstos y bajo un estricto control técnico. Se mantiene total normalidad
