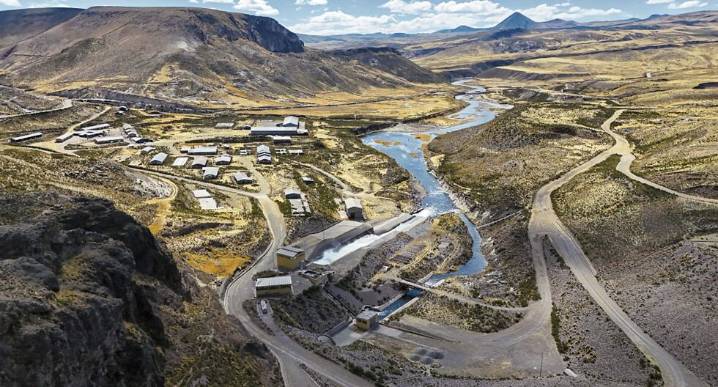

La Contraloría detectó graves deficiencias en la supervisión del expediente técnico del Túnel 9, pieza clave del sistema de aducción Colca–Siguas que abastece al Proyecto Majes Siguas.

El ingeniero Jesús Meléndez Llerena, contratado como supervisor por S/ 419 mil, no ejecutó las evaluaciones geológicas ni estructurales previstas, poniendo en riesgo la verificación de los estudios del consorcio encargado . Además, este último presentó una consultora ambiental sin acreditación y con plazos insuficientes para obtener la certificación ambiental, lo que podría generar retrasos.

El Túnel 9 , ubicado en el distrito de Achoma ( Caylloma ), ya había sido diagnosticado en 2022 con filtraciones , grietas y hundimientos en un tramo crítico de más de 100 metros. Esa situación motivó la contra
